Через сколько можно снимать опалубку с фундамента
Содержание:
- Требования и технические нормативы к снятию конструкций
- Когда можно убирать опалубку и каким образом это лучше сделать?
- Заливка бетона с добавками
- Строительные нормы
- Рисковать или нет
- Монтаж и демонтаж опалубки при возведении монолитных стен
- Когда снимать опалубку с фундамента и как?
- Можно ли ускорить
- Работы по демонтажу опалубки
- Как ухаживать за бетоном
- Через сколько дней снимать опалубку
- Когда можно снять опалубку
- Работы по консервации фундамента
Требования и технические нормативы к снятию конструкций
Согласно рекомендациям, изложенным с СНиП 3.03.01-87, который описывает ограждающие и несущие конструкции, снятие опалубки производится по достижению бетоном не менее 70 % от своей итоговой прочности. При постоянной плюсовой температуре после заливки допускается распалубка фундаментов и перекрытий при 50 %. В американских технологических стандартах указывается рекомендованная прочность в 50 % при стандартной влажности воздуха.
Фундамент должен затвердеть до 50-70% от номинальной твёрдостиИсточник stroykarecept.ru
Большинство документов и технических требований опираются на определённые температурные условия. Исходя из них просчитывают, когда можно снимать опалубку с бетона по достижению им максимальной твёрдости.
Распалубка в зависимости от температуры воздуха
Общепринятые положения говорят о наборе бетоном прочности в 70% примерно через 4 недели после заливки. На практике такие показатели достижимы лишь при температуре воздуха в +5 градусов. При устойчивой тёплой погоде в +10 градусов распалубка ленточного фундамента происходит уже после 15 дней с момента монтажа конструкции. В особо знойные периоды в +30 и более градусов, деревянные щиты можно снимать уже на 3-й день.

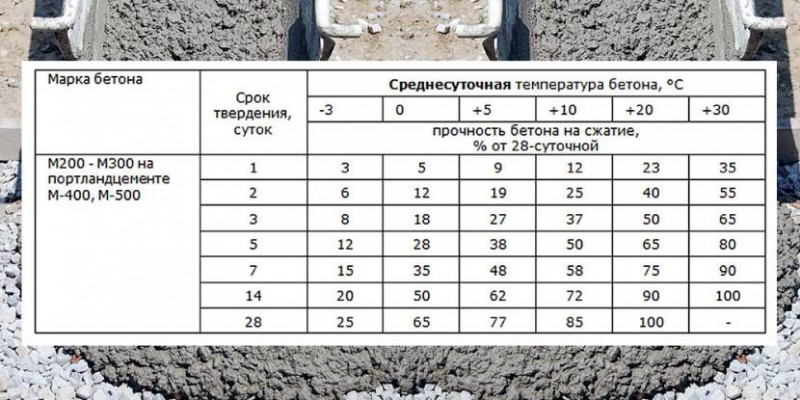

Скорость затвердевания бетона в зависимости от температурыИсточник stroykarecept.ru
При заливке горизонтальной широкой плиты требуется более длительное время на набор оптимальной прочности. Снятие опалубки после бетонирования производят согласно следующим показателям среднесуточной температуры:
- 1 градус – 28 дней;
- 10 градусов – 21 день;
- 15 градусов – 15 дней;
- 20 градусов – 9 дней;
- 25 градусов – 7 дней.
Если общая длина ленточного фундамента или плиты перекрытия превышает 6 м, сроки распалубки слегка сдвигают. Это объясняют необходимостью набора бетоном большей прочностью. Рекомендованные показатели для демонтажа деревянных конструкций составляют 80-85%.
Распалубка в зависимости от влажности
На прочность бетонной конструкции влияет не только температура окружающей среды, но и содержание воды в воздухе или в помещении, где производится монтаж. Вышеуказанные требования СНиП о снятии опалубки после бетонирования относятся к нормальной относительной влажности в 40-50%. Более сухая среда требует более длительной выдержки, в то время как в тропическом климате бетонная смесь набирает крепость быстрее.
Укрытие бетона плёнкой для создания оптимальной влажностиИсточник obzorstroy.ru
Показатель влажности важен не только для скорости снятия опалубки, он напрямую влияет на качество готовой монолитной конструкции. Для повышения уровня влаги через пару дней после заливки фундамент накрывают полиэтиленовой плёнкой. Также рекомендуется периодическое смачивание бетона для его укрепления.
Распалубка в зависимости от количества воды в бетоне
Кроме влажности воздуха и температуры окружающей среды, на скорость созревания монолита может влиять и процентное соотношение воды в используемой смеси. Срок, через сколько дней можно снимать опалубку с бетона, может значительно изменяться в зависимости от вязкости используемого материала. При минимально допустимом соотношении воды к цементу в 4:10, на достижение оптимальной плотности уйдёт 7 дней при оптимальных климатических условиях.
Более вязкий бетон застывает значительно быстрееИсточник stroykarecept.ru
Увеличение жидкости на первый взгляд даёт неоспоримые преимущества – готовый бетон более прост и податлив при заливке. На деле такая прихоть будет стоить нескольких дней сохранения опалубки. При соотношении воды к цементной смеси в 6:10, спустя неделю после заливки бетон наберёт лишь 64 % от итоговой твёрдости. Максимально предусмотренное СНиП соотношение в 7:10 даст при 7-дневной выдержке лишь 63 % твёрдости.
Когда можно убирать опалубку и каким образом это лучше сделать?
Приняв решение, и подождав отведенное время, можно будет приступить к работам по демонтажу временного оборудования. Для этого нужно вспомнить пошагово процесс монтажа опалубки и сделать все в обратном порядке. Такой подход к делу сразу же проясняет ситуацию, делая ее более понятной. Но есть здесь и свои подводные камни. Ведь работы нужно проводить так, чтобы не повредить части созданного фундамента, поэтому специалисты советуют еще в момент сооружения конструкции продумывать возможные варианты того, как без проблем можно будет снять ее элементы с готовых бетонных плит.
https://youtube.com/watch?v=B0qKNFeXRgo
Убирать опалубку можно только тогда, когда вы уверены в прочности бетона, ведь если он еще сырой, при воздействии на него нагрузок извне в нем образуются трещины, что крайне нежелательно. Поэтому если вам кажется, что фундамент еще не просох, лучше удлинить сроки на день или два. Лучше запомнить, через какое время опалубку можно снимать, чтобы в будущем знать примерные сроки и дать, при необходимости, совет единомышленникам, затеявшим самостоятельное строительство.
Основные правила по удалению опалубки
Осуществляя распалубку, оставьте процесс снятия вышки, туры и опорных стоек на потом, так как на них держатся все элементы конструкции. Удалите стягивающую проволоку, параллельно откручивая скрепляющие болты, что позволит затем разъединить стойки и щиты. Приступать к демонтажу элементов опалубки стоит от верхних ее частей, с плавным переходом к нижним. Сначала убирайте элементы на краях и углах опалубки, так как в этих местах раньше, чем в других, затвердевает бетон, да и нагрузка там не слишком большая. Открепите схватывающие ребра, после чего аккуратно отделите от бетона все использованные в работе щиты. Демонтажные работы, направленные на раскрытие фундамента с финальным снятием стоек и вышек, иногда затягиваются на недели.
Снятую опалубку можно, конечно, использовать и в последующих заливках фундамента, для чего ее рекомендуют хранить в подходящих для этого условиях. Деревянную, например, можно держать на свежем воздухе под навесом, который ее убережет, если начнет поливать дождь. Снизу конструкцию тоже нужно проветривать. Для этого рекомендуют засыпать отведенный участок земли тонким слоем негашеной извести и положить на нее бревна толщиной 20 см.
Заливка бетона с добавками
При заливке бетона в фундамент всегда требуется условие непрерывности литья, то есть смесь цемента и песка должна образовывать своего рода монолит. Можно организовать заливку бетона, в который на заводе-изготовителе будут добавлять специальные химические добавки. Такой бетон годится для использования при температурах до -20 градусов.
Учитывая, что траншея уже готова, а арматурный каркас собран, ленточный фундамент стандартного дома можно залить в течение недели. При температурах ниже 5-10 градусов ниже нуля опалубку и сам бетон при этом стоит утеплить.
Утепление опалубки для заливки фундамента зимой
То есть желательно конструкцию обсыпать опилками и сделать тент из плёнки.
Стоит помнить, что зимой опалубку лучше вообще не снимать, так как с примесями бетон после наступления морозов гораздо дольше набирает свою прочность. Если же утеплителей не будет, есть определённая вероятность, что фундамент начнет промерзать и в итоге весной начнёт крошиться. На таком основании дом будет противопоказано строить.
Строительные нормы
Если процесс производится в домашних условиях, то измерить этот фактор нереально, поэтому ориентируются на время, которое выделено на процесс застывания и температуру воздуха. После снятия можно продолжать работы и нагружать бетонную основу. Начинать работу желательно в тёплый период, когда количество осадков небольшое.
Чаще всего это ранняя осень, весна, лето, в это время погода и температура окружающей среды максимально подходят для качественной укладки и быстрого высыхания основы. В строительстве существует термин распалубочной прочности, который указывает на время снятия защиты с бетона и дальнейшего продолжения процесса.
Это значение зависит от типа конструкции. Для армированных ленточных и плиточных оснований, отмостки и армопояса он составляет 50% от марочной проектной прочности. В таком случае можно быстро продолжить работу и возвести здание. При затвердевании столбов, колонн и вертикальных изделий распалубочная прочность составляет около 30% от общей прочности. Для монолитных перекрытий и бетонных лестниц показатель должен составлять около 70%, поскольку на основу будет произведено сильное давление. Это может повлиять на поверхность и при недостаточном затвердении приведёт к разрушению.
Исключением являются железобетонные лестничные пролёты, которые устанавливаются на основу, застывшую до 70%. Для того чтобы основа была качественной и хорошо выдерживала механические нагрузки, надо точно определить время, по истечении которого нужно разбирать опалубку.
Важный вопрос
Хотя химическая реакция кристаллизации частиц материала и связка их между собой происходит в стандартном режиме, все же окружающие факторы имеют влияние на этот процесс. Процедура протекает в два этапа. Сначала происходит схватывание в оптимальных условиях, которое занимает несколько часов.
Первичное затвердевание не может быть основой для продолжения работы, но является показателем качества бетона, уровня размешивания смеси и возможности принятия формы, которую даёт опалубка. Это важный элемент, поскольку можно увидеть, достаточно ли плотный фундамент, и добавить густоты с помощью цемента.
Второй фактор — это набор марочной прочности. Он происходит после 90% получения ожидаемой твёрдости, остальные проценты зависят от того, как влияют окружающие условия. Этот процесс может завершиться уже через несколько лет после строительства. Поэтому снятие опалубки не является стандартным процессом для всех типов работы, зависит от следующего:
- типа материала;
- факторов окружающей среды;
- количества влаги;
- температурного режима.
Для того чтобы замедлить процесс высыхания, используется метод «шевеления». Он актуальный при транспортировке бетона специальными смесителями. Если говорить о стандартных условиях, при достаточном уровне влажности в воздухе бетонная смесь может достичь нужной прочности приблизительно за трое суток, а затвердеть на 75−80% за неделю.
Если температура воздуха отличается, в нем много влаги, то время отвердевания может увеличиваться или уменьшаться. Строители советуют пользоваться таблицей, которая считывает температуру воздуха и указывает на прочность бетона. За основу берётся среднесуточная температура воздуха. Благодаря вычислениям можно узнать, через сколько дней можно снимать опалубку с ленточного фундамента или другого типа основы.
Факторы, влияющие на прочность
Нельзя упускать из виду влияние окружающей среды. Большую роль в наборе прочности основой играет режим влажности. В жаркое время открытый твердеющий монолит поддаётся влиянию окружающей среды. Первое солнце сильно пригревает поверхность бетона и быстро испаряет влагу. Поверхность застывает быстрее, влага в основе сосредотачивается, в результате чего на поверхности возникает трещина.
- Поэтому в процессе высыхания строители советуют увлажнять поверхность.
- Химическая реакция ускоряется, но из-за этого отвердевания происходит неравномерно. Бетон покрывается трещинами и неровностями, верхняя часть начинает рассыпаться и крошиться. Мастера советуют для исключения разрушительных процессов добавлять воду на поверхность с помощью распылителей.
- После этого надо укрывать поверхность для создания парникового эффекта, чтобы влага равномерно испарялась изнутри, но при этом не пересыхала поверхность.
Рисковать или нет
Заливать фундамент зимой с добавкой примесей несколько рискованно, потому как в любой момент температура воздуха может опуститься ниже -20 градусов. В подобных условиях дальнейшая работа по заливке бетона с примесями не может продолжаться и, скорее всего, будет заморожена до тех пор, пока погодные условия не вернутся к удовлетворяющим техническим условиям параметрам.
Монолитность фундамента будет нарушена, ленточный фундамент будет залит некачественно, а его прочность будет не максимальной. Деньги, можно сказать, будут потрачены зря, не говоря уже о затратах, которые появятся на демонтаже некачественного бетона. Кроме того, процесс заливки фундамента может растянуться до следующего строительного сезона, когда свободного времени вновь не будет, и работы возобновятся уже после его завершения.
Процесс заливки фундамента зимой
Заблуждением можно считать и мнение о том, что к зимнему периоду дешевеют строительные материалы, благодаря чему якобы можно сэкономить на заливке фундамента.
После того, как закончился строительный сезон, действительно можно наблюдать определённую динамику по снижению уровня цен на ряд строительных материалов. Однако строительный бетон вряд ли можно отнести к той категории товаров, на которые цены снижаются в зимний период. Химические добавки от промерзания могут добавлять до трети стоимости бетона.
Серьёзные заводы-производители качественного товарного бетона в зимний период не остаются без заказов, и потому им нет смысла снижать стоимость.
Заливка бетоном опалубки зимой
Есть на рынке стройматериалов мелкие игроки, которым нужно поддержать вне сезона оборот компании, но в погоне за более низкой ценой всегда есть риск получить вместо необходимой марки бетона более низкую по качеству, которую будет выгодно продавать по более низкой цене. Гарантий и сертификатов такие игроки обычно не представляют. А результатом будет фундамент с низкой прочностью, который крошится.
Много слухов ходит о специалистах, которые в зимний период снижают расценки на свои работы, за счёт чего, якобы, можно дополнительно сэкономить. Здесь стоит провести аналогию с продавцами строительных материалов. Крупные и добросовестные подрядчики при отсутствии негативных макроэкономических факторов всегда находятся при работе. Без дела зимой остаются рабочие, качество работы которых в будущем может вызвать множество вопросов.
https://youtube.com/watch?v=6EcZUR6ljOA
Монтаж и демонтаж опалубки при возведении монолитных стен
При определении стоимости работ по возведению монолитных конструкций стен жилого здания были применены расценки Сборника ФЕР-200-06:
- 06-01-087-01 — монтаж и демонтаж опалубки стен;
- 06-01-092-01 — установка каркасов и сеток;
- 06-01-090-01 — бетонирование конструкций стен.
Заказчик считает, что расценкой 06-01-090-01 согласно п. 1.6.1. Технической части 6 Сборника учтен весь комплекс работ, в том числе монтаж и демонтаж: опалубки, так как в составе материалов учтена амортизация по проекту. А одновременное использование расценок 06-01-087-01 и 06-01-090- 01 дважды учитывает работу по монтажу и демонтажу опалубки.
Правомерно ли требование Заказчика по исключению расценки 06-01-087-01?
Ответ.
Пункт 1.6.1. Технической части Сборника ГЭСН-2001-06 «Бетонные и железобетонные конструкции монолитные» не должен распространяться на отдел 16 «Возведение монолитных конструкций жилых и общественных зданий с применением различных видов переставной опалубки», поскольку нормы указанного отдела предусмотрены раздельно для установки каркасов и сеток, монтажа и демонтажа опалубки и бетонирования конструкций. Отсутствие в п. 1.6.1. ссылки на то, что пункт не относится к отделу 16, является явной ошибкой.
В состав работ норм табл. 06-01-090 «Бетонирование конструкций стен в крупнощитовой, объемно- переставной и блочной опалубках (без вычета проемов)» (редакция 2000 года) была включена установка опалубки. В «Изменениях и дополнениях к ГЭСН на строительные работы» Выпуск 1 в нормы таблицы 06-01-090 были внесены изменения, в том числе из состава работ установка опалубки была исключена. В Сборнике ГЭСН-2001-06 редакции 2008-2011 г.г. указанное изменение сохранено.
Из того, что в нормах табл. 06-01-090 учтена амортизация опалубки, не следует делать вывод, что работа по монтажу и демонтажу опалубки в норме учтена. В норме учтена только амортизация опалубки и не более того.
Работа по монтажу и демонтажу опалубки учтена в нормах табл. 06-01-087-01 «Монтаж и демонтаж крупнощитовой опалубки». Амортизация опалубки в указанной таблице норм не учтена.
В Вашем случае при определении стоимости работ по возведению монолитных конструкций стен жилого дома с использованием норм отдела 16 работу по монтажу и демонтажу опалубки следует учитывать отдельно по норме 06-01-087-01. Мнение Заказчика о том, что одновременное применение норм 06-01-087-01 и 06-01-090-01 приводит к двойному учету работ по монтажу и демонтажу опалубки является заблуждением, которое можно объяснить только тем, что Заказчик слепо следует ошибочным указаниям п. 1.6.1. Технической части Сборника ГЭСН-2001-06, и у него нет желания вникнуть в суть про-блемы и подать предложение в Минрегион о необходимости исправления выявленной ошибки.
Когда снимать опалубку с фундамента и как?
Бытует мнение, что демонтаж подпирающих конструкций можно начинать, как только фундамент выдерживает вес человека и по нему можно ходить. Данный совет дают опытные строители, но в домашних условиях применять его не стоит. Во-первых, есть шанс, что раствор не схватился, и мы деформируем верхний слой. Во-вторых, когда строите дом для себя – нет необходимости торопиться.
Идеальным вариантом является отливка конструкции в конце лета или начале осени, в это время наблюдается достаточная влажность, а также отсутствует сильная жара, что идеально подходит для такой работы. К тому же, отлитый фундамент должен перезимовать. Зимние морозы и весенние ручьи проверят всю конструкцию на прочность, возможность проседания почвы под нагрузкой и другие параметры. Если в литье присутствуют изъяны, то весной все они «окажутся на поверхности».
Однако не стоит оставлять литье в опалубке на зиму, деревянные листы зимой начнут разбухать, и тут уже вариантов немного – они либо раздвинут подпорки, либо начнут проверять фундамент на прочность. Со стальными листами попроще, но тут проблема кроется в национальном менталитете и желании наживы, их могут просто украсть. Снятие конструктивных элементов опалубки следует начинать с угловых или выступающих элементов, именно эти части литья застывают быстрее всего. А значит, пока они демонтируются, основное бетонное литье еще немного подсохнет и затвердеет.
Снимать необходимо как можно более аккуратно, ни в коем случае не надо срывать листы подъемниками или автомобилем. Иначе можно повредить не только саму опалубку, но и застывший бетон. После угловых частей приступаем к основным пролетам. Извлекаются из грунта подпирающие сваи, а после них прилегающие к бетону листы. Если перед монтажом листы не были пропитаны маслом, специальной жидкостью, обернуты в полиэтилен или бумагу, то отодрать их будет сложнее, особенно если они деревянные.
Можно ли ускорить
Ускорение процесса требуется в следующих случаях:
- Необходима оптимизация прочности;
- Вести строительные работы приходится зимой. Скорейшее затвердевание требуется для уменьшения трат на прогрев;
- Требуется большее количество небольших бетонных изделий (тротуарной плитки, брусчатки);
- Ранняя распалубка;
- Продолжение строительства ранее, чем через 28 дней.
Ускорение возможно двумя методами.
Первый метод — понижение цементноводного соотношения. Вода постепенно понижается. Быстро образуется концентрированный раствор, в котором ускоряется кристаллизация. Время схватывания существенно сокращается.
Минусы:
- Удорожание работ. Расход цемента повышается;
- Ухудшение подвижности раствора. Обрабатывать становится тяжелее. Возникают проблемы с заполнением подготовленного объема. Качество бетона также заметно снижается;
- Понижение в/ц. Изменяются характеристики готового изделия. Основание становится хрупким, прочность снижается.
Второй способ — добавление присадок (нитратных, карбонатных, хлористых).
По требованиям ГОСТ, ускорители должны увеличивать скорость затвердевания в первые 24 часа примерно на 35%.
Работы по демонтажу опалубки
Разбирается опалубочная конструкция аккуратно, чтобы была возможность использовать ее повторно и исключалась вероятность повреждения бетонного монолита.
С фундамента
Через какое время можно снять опалубку после заливки бетона в фундамент?
Рабочий процесс требует соблюдения осторожности. Дело в том, что бетон на этот момент не имеет достаточной устойчивости к повреждениям механического характера, и есть вероятность, что на его поверхности появятся сколы
Кроме того, опалубку часто планируют использовать повторно, а силовыми методами демонтажа щитовой материал можно повредить.
Алгоритм действий выглядит следующим образом:
- вести работы следует с наименее нагрузочных участков – углов и незамкнутых краев, так как здесь бетон быстрее застывает;
- после этого процесс демонтажа продолжается сверху к нижней части – убираются упоры, подкосные элементы и другие детали, служившие поддержкой;
- настает очередь стяжек щитов, располагающихся на противоположной стороне – шпилек и стальных скоб, которые откручиваются либо аккуратно обрезаются.
Если опалубочные щиты перед установкой предварительно обрабатывались маслом или выстилались пленкой, то конструкция снимается без особых затруднений.
С перекрытия
Теперь разберемся, через какое время выполняется разборка опалубки на таких конструкциях.
Как правило, литые перекрытия горизонтального типа встречаются редко, потому что их чаще заливают на земле, и только потом монтируют на необходимые места. Чтобы залить перекрытие, потребуется надежная опалубка с мощными опорными элементами.
В соответствии с технологией СНиП, демонтаж опалубки перекрытия следует выполнять, когда бетон достигает не менее семидесяти процентов прочности. Здесь приходится учитывать определенные моменты:
- при тепловом режиме воздуха от 30 до 35 градусов распалубку разрешается выполнить через пять дней;
- если среднесуточный показатель составляет 20 – 25 градусов, бетонное перекрытие наберет прочность к исходу седьмых суток.
- в случае, если градусник не превысит деления 10, то конструкцию демонтируют после пятнадцати дней;
- при нулевой отметке распалубку проводят спустя месяц.
Получается, что в худшем случае снять опалубку с перекрытия можно через двадцать восемь дней, к которым лучше всего прибавить еще несколько суток
Это особенно важно, если за период застывания бетона менялись температурный режим или уровень влажности воздуха
Как правильно снять опалубку с перекрытия? В первую очередь придется понизить конструкции несущего характера. Процесс упростится, если применялись стойки, имеющие понижающие головки, потому что резко выбивать элементы запрещается. При освобождении больших по размерам щитов рекомендуется использовать болты, за счет вращения которых доски сами отойдут от бетонной основы, облегчив демонтаж.
После бетонирования
А когда можно снять опалубку после заливки бетона? Определены нормы, регламентирующие, когда начинать данный вид работ. Но кто дает разрешение на демонтаж опалубки? Для этого созданы специальные лаборатории, выдающие заключения, основанные на исследованиях представленных к проверке образцов.
Как ухаживать за бетоном
После заливки нужно накрыть бетон защитной пленкой. Требуется обеспечить должный уход – благоприятно сказывается на сроках затвердевания, легкости снятия опалубочной конструкции.
Бетон требует постоянного ухода
Требование – поверхность требуется хорошо проливать. Но перед первой поливкой необходимо проверить состояние поверхности. Если влажная, бетон «зреет» в хороших условиях.
Открывать настил нужно через каждые 2 метра. Вода растечется сама – «помогать» не требуется.
Перед процедурой пролива необходимо проверить бетон на трещины, повреждения. Если есть, при закладке фундамента были допущены ошибки.
Оптимальная температура для пролива – 25 градусов. Разрешается проливать основание при более высокой температуре. Самое главное – чтобы влажность превышала 70%, в воздухе должно находиться максимальное количество пара.
Воды нужно лить как можно больше. Температура воды — любая. Если рядом находится море, воду можно использовать – на качество конструкции соленая вода не повлияет.
Пролив можно делать примерно через день, в течение трех недель. Но если бетон под защитной пленкой достаточно влажный, слишком часто, много поливать не рекомендуется – начнет сыреть, скажется на качестве.
Ленту разрешается нагружать только по истечении 1,5-2 недель – зависит от созревания бетона.
Специалисты полагают, что лента должна выстоять зиму (в некоторых частях России в это понятие входит часть весны) – только после этого разрешается возводить коробку.
Необходимо возвести цоколь в 3-5 кирпичей, закрыть плитами перекрытия. Можно уходить до весны.
Через сколько дней снимать опалубку
Отвердевание бетона – это химическая реакция кристаллизации частиц цементного порошка после контакта с водой. Процесс протекает в 2 этапа:
- Первичное схватывание в оптимальных условиях занимает несколько часов. Бетонная смесь теряет подвижность и принимает форму, заданную опалубкой.
- Набор марочной прочности. Монолит застывает до 97—98% теоретической твердости, оставшиеся 2—3% могут добавляться в течение десятилетий (если благоприятствуют внешние условия).
Любая химическая реакция укладывается в рамки закона Вант-Гоффа: при нагреве вещества на 10 градусов процесс ускоряется в 2—4 раза. И наоборот, охлаждение замедляет реакцию аналогичным образом. То есть, время застывания бетона в опалубке для набора 50% прочности сильно зависит от окружающей температуры.

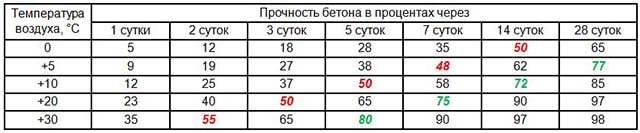

При нормальных условиях (t = +20 °C) бетонная смесь, сделанная из распространенных марок портландцемента М400 и М500, достигает распалубочной прочности 50% за 3 суток, 75% — за неделю. Если температура воздуха отличается от оптимальной, время отвердевания увеличивается либо уменьшается. Длительность застывания при различных температурах представлена в таблице.
Пример пользования таблицей. С фундамента либо отмостки опалубку снимают через 5 дней, если среднесуточная температура не превышает 10 градусов. С перекрытия и лестницы, застывающей в аналогичных условиях, демонтируют щиты спустя 2 недели.
Большую роль в наборе прочности бетоном играет влажностный режим. Что происходит с открытым твердеющим монолитом в разгар лета:
- Солнце сильно прогревает поверхность бетона, испаряя влагу из толщи конструкции.
- Химическая реакция ускоряется, но отвердевание протекает неравномерно, особенно, в поверхностных слоях.
- Массив идет трещинами, верхняя часть крошится и рассыпается.
Чтобы исключить разрушительные процессы, проявляющиеся в жаркий период, бетонную поверхность следует обильно увлажнять из распылителей, а затем укрывать мешковиной и другими подобными материалами, не пропускающими солнечные лучи. Когда ткань и поверхность просохнет, ее опять нужно увлажнить.
Переохлаждение застывающего бетона ночными морозами столь же губительно. Предлагаем ознакомиться с отдельной инструкцией, как правильно делать бетонирование зимой.
Когда можно снять опалубку
Принято считать, что бетон набирает марочную прочность лишь через 28 дней после того, как будет произведена заливка фундамента. Но это происходит только в определенных температурных условиях. Примерные данные можно посмотреть в таблице.
Кроме того, на процесс схватывания и отверждения монолита оказывает влияние влажность воздуха. Не зря цементную поверхность первые несколько дней обильно смачивают водой и накрывают пленкой, не давая влаге слишком быстро испаряться. В противном случае гидратация цемента произойдет неправильно и бетон не сможет набрать нужной прочности. В нем появятся трещины, заделка которых не приведет к требуемому результату. В итоге, несущая способность фундамента даже через 30 дней окажется недостаточной для того, чтобы выдержать нагрузки от надземной части дома.
Но нужно ли оставлять опалубку на столь продолжительное время? Ведь для дома большой площади, в целях экономии средств, ее приходится переставлять с участка на участок, производя заливку фундамента поэтапно. Сколько же времени, в этом случае понадобиться для проведения нулевых работ? Вот здесь-то и начинаются разногласия.
В нормативах СНиП 3.03.01-87 говорится о том, что минимальная прочность бетонной конструкции, когда снимать опалубку с фундамента становится безопасно, должна указываться в индивидуально выполненном или типовом ППР. Но частные застройщики не всегда имеют на руках подобный документ. В данной ситуации можно руководствоваться следующими принципами по срокам демонтажа короба или боковых стенок с бетонного монолита:
- для горизонтальных и наклонных элементов – после набора 70-процентной прочности при длине конструкции до шести метров и 80-процентной – при длине более шести метров;
- для вертикальных элементов – при достижении прочности 0,2…0,3МПа;
- для возможности передвижения людей по бетонной поверхности или при необходимости заливки вышерасположенных конструкций – после обретения монолитом прочности более 1,5 МПа.
Исходя из данных таблицы, можно определить, что при 20-ти градусной среднесуточной температуре окружающего воздуха опалубку с монолитного фундамента допускается снимать не раньше, чем через шесть-восемь дней, а при пятиградусной – лучше выждать 28-дневный срок. Но это в том случае, если будет соблюдаться правильный уход за бетоном в период его схватывания.
Демонтаж опалубки на незагруженных участках фундамента допускается выполнять ранее – после набора бетоном 50-процентной прочности. При этом необходимо придерживаться правила – конструкция должна иметь нижнюю опору по всей площади. Для ростверков, возвышающихся над землей, такое условие разопалубки не приемлемо.
Данные, указанные в выше расположенной таблице, являются условными, так как на процесс затвердения монолита влияет достаточно много факторов:
- размеры фундамента;
- температурно-влажностный режим;
- использование в растворе добавок;
- качество ухода за бетоном и т.д.
Разумнее будет оставить конструкцию в покое, пока она не наберет проектную прочность. Но если нужно будет снять опалубку через одну-две недели, то следует в обязательном порядке исследовать контрольный элемент. На одни лишь цифры, предоставленные в таблице, ставку делать не следует.
Оптимальным сезоном для устройства фундамента считается ранняя осень. В этот период особой жары уже нет, а морозные ночи еще не наступают. Ничего плохого нет в том, что будущему основанию дома придется перезимовать. Это даже на пользу – весной появятся возможные просадки грунта под нагрузкой, да и качество монолита даст о себе знать после мороза и оттепели. Но оставлять конструкцию в опалубке надолго не рекомендуется. Древесина в сложных погодных условиях начнет разбухать и промерзать, что может привести к нарушению целостности структуры бетонного камня, а металл наверняка заинтересует любителей поживиться за чужой счет.
На самом деле торопиться со снятием опалубки не стоит, особенно в случае самостоятельной застройки. Спешка ни к чему хорошему не приведет, кроме деформаций монолита, сколов и трещин. Определить в домашних условиях, через сколько суток бетон затвердеет настолько, чтобы демонтаж короба не повлек за собой потерю прочности конструкции, практически невозможно. Да и зачем делать все впопыхах? Добротный дом должен строиться основательно!
Работы по консервации фундамента
Процесс подготовки залитого основания к предстоящему зимнему периоду зависит от его разновидности и конструкции
Важно соблюдать последовательность этапов и процедур, поскольку даже мелкие отклонения от обязательных технологий могут привести к разрушительным последствиям
Ленточный фундамент
Данный тип основания относится к числу наиболее подверженных разрушительному воздействию со стороны вспучивающихся грунтов, а также повышенной влажности и низких температур. Поэтому консервация ленточного фундамента на зиму необходима, и чтобы защитить фундамент на зиму, следует выполнить несколько видов работ, основными из которых являются:
- обязательное снятие опалубки, поскольку древесина притягивает влажность, после чего передает ее бетону;
- гидроизоляция всей конструкции, для чего могут применяться разные материалы: штукатурка, обмазка, грунтовка, рубероид и пр.;
- сооружение дренажной системы, причем рекомендуется делать ее еще в процессе работы с фундаментом (но можно — и непосредственно перед консервацией);
- утепление с помощью пенопласта, полистирола или иных подходящих материалов, с последующим укрытием армированной пленкой.
В любом случае необходимо, чтобы перед началом консервации ленточного фундамента на зиму он как минимум месяц набирал прочность при плюсовой температуре воздуха.
Монолитная плита
Данный вид основания, оставленный без нагрузки, больше всего подвержен деформациям, размывам и смещениям в зимний период. Ее уязвимость обусловлена тем, что из-за сравнительно малой толщины вся конструкция фактически находится в зоне промерзания грунта.
Наличие песчано-гравийной подушки и гидроизоляционного слоя защищают от почвенных вод и вспучивания, но в любом случае оставлять без консервации плитный фундамент на зиму нельзя. Необходимо, чтобы до наступления холодов бетон набирал прочность в течение как минимум 30 суток при положительной температуре воздуха.
Перед тем как оставить основание на зимний период, необходимо закрыть от влаги не только его поверхность, но и прилегающую территорию. Можно использовать пленку, отработанный шлак, керамзит и пр. Предварительно требуется обеспечить утепление — для этого подойдет пенопласт, полистирол, сухие опилки или песок.
Фундамент из винтовых свай
Данный тип основания наименее подвержен воздействию со стороны влажности, низких температур и вспучивающихся замерзших грунтов. Свайные конструкции могут возводиться как в летнее, так и в зимнее время. Они используются на слабых, осыпающихся, заболоченных и т. п. грунтах, а также на участках с высоким уровнем почвенных вод.
Специальная консервация свайного фундамента на зиму не требуется, технология подготовки может включать лишь выполнение обвязки из металлического проката. Также предварительно следует проверить, чтобы внутреннее пространство установленных свай было заполнено бетоном, а сверху желательно наличие оголовника.
Столбчатый фундамент
Конструкции данного типа используются преимущественно для возведения сравнительно легких построек, например — каркасных, деревянных, щитовых домов. Особенностью таких оснований является то, что они мало контактируют с открытым воздухом и почвой.
Они практически не подвержены разрушению из-за поднимающих усилий со стороны промерзших грунтов. Исключением могут являться лишь некоторые типы мелкозаглубленных конструкций: в данном случае не исключено неравномерное поднятие отдельных столбов.
Для предотвращения подобных повреждений рекомендуется создать ростверк. В этом и будет заключаться процесс консервации — но следует учитывать, что данные работы необходимо завершить до наступления холодов.
